Het landschapsplan voorziet heel wat inrichtingsmaatregelen zoals de aanleg van nieuwe ontsluitingswegen voor de landbouwpercelen, de aanleg van bufferstroken langs waterlopen, beplantingswerken of waterbeheersingswerken en de aanleg wandelpaden.
Om de herverkaveling van de landbouwpercelen te kunnen uitvoeren, moeten op verschillende plekken landbouwontsluitingswegen worden aangelegd of opgebroken; kavelgrachten worden verlegd, grondwerken in functie van de nieuwe kavels en perceelsopritten worden voorzien ...
Door de omvang van deze ruilverkaveling zal de uitvoering in stappen worden gerealiseerd. Er zal gewerkt worden in 4 fases. Onderstaande figuur geeft deze fases aan.
De eerste fase die op terrein zal worden gerealiseerd is het deel Zuid 1. Dit is de zone op grondgebied van de stad Gent, gemeente De Pinte en de gemeente Nazareth in het zuidoosten van de ruilverkaveling, ten zuiden van de E17 en ten oosten van de N60.

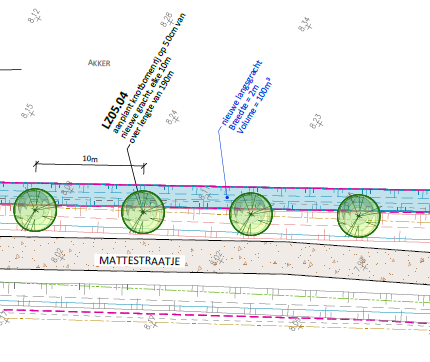

De omgevingsvergunning voor deze werken wordt nog voor de zomer 2024 aangevraagd. Deze omgevingsvergunningsaanvraag omvat onder meer de heraanleg van een aantal insteekwegen en perceelstoegangen, cultuurtechnische werken ifv de nieuwe perceelsinrichting na herverkaveling, het herprofileren van grachten en waterlopen, aanleg van oeverstroken, aanplant van bomenrijen en houtkanten, aanleg van wandelpaden, het inrichten van zones voor maatregelen tot landinrichting. Deze zones zijn beperkt in oppervlakte en hebben diverse invullingen. Het betreft onder meer vlakvormige afgraving i.f.v. waterinfiltratie en realisatie natte natuur, aanplant van bomenrijen en struikenzones. Uitgaande van het vlot verkrijgen van de nodige vergunningen en een vlotte aanbestedingsprocedure kunnen de werkzaamheden op het terrein starten na de zomer van 2025.
Het tweede deel van de ruilverkaveling waarvoor een vergunning zal worden aangevraagd is deel Noord 1. Deze zone ligt op grondgebied van de stad Deinze en de gemeente Nazareth ten noorden van de E17. In 2024 wordt het technisch ontwerp afgewerkt.
In deze omgevingsvergunningsaanvraag zitten dezelfde maatregelen vervat als in deel Zuid 1. De indiening van een omgevingsvergunning wordt gepland rond de jaarwisseling 2024-2025. De werken op het terrein zullen dan in de loop van 2026 starten.
Vervolgens zal deel Zuid 2 verder worden uitgewerkt om tot slot te eindigen met deel Noord 2.
